    楠梓國小健康樓及和諧樓校舍拆除及新建工程(第二期工程) 列印
      資料更新時間:115-09-24 10:02 資料來源:建築工程施工科
    承商:中業營造股份有限公司
    監造單位:郭書勝建築師事務所
    承辦單位:建築工程施工科
    開工日期:114-1-20
    預訂竣工:116-8-16
    工程概要:拆除既有西側健康樓、北側和諧樓、廚房、幼兒園、傳達室等建物,並新建地上5層地下1層之教學行政大樓(含禮堂兼活動中心)1棟、地上5層地下1層之教學大樓(內含廚房)1棟、傳達室1棟及圍牆、景觀等工程

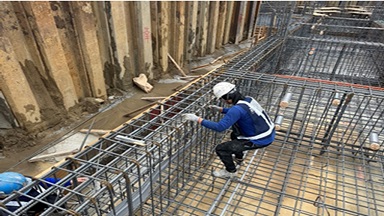

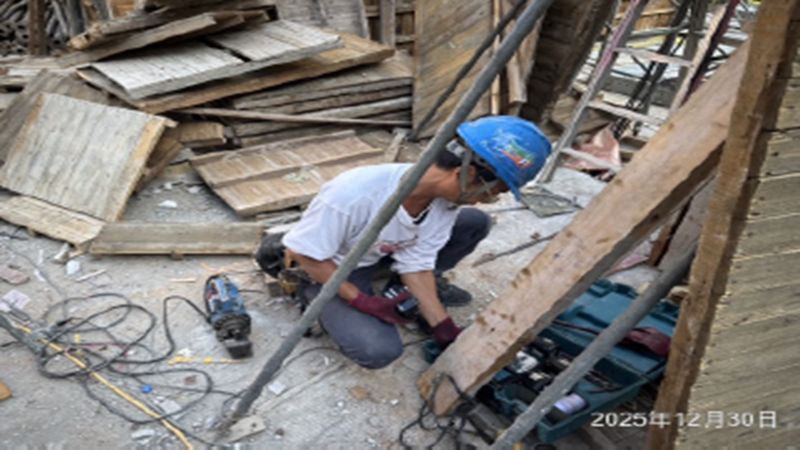

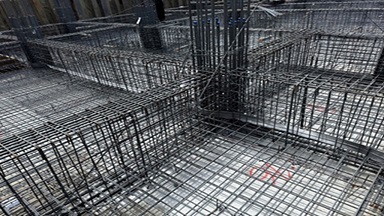

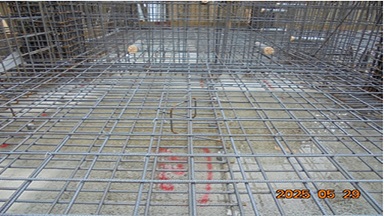

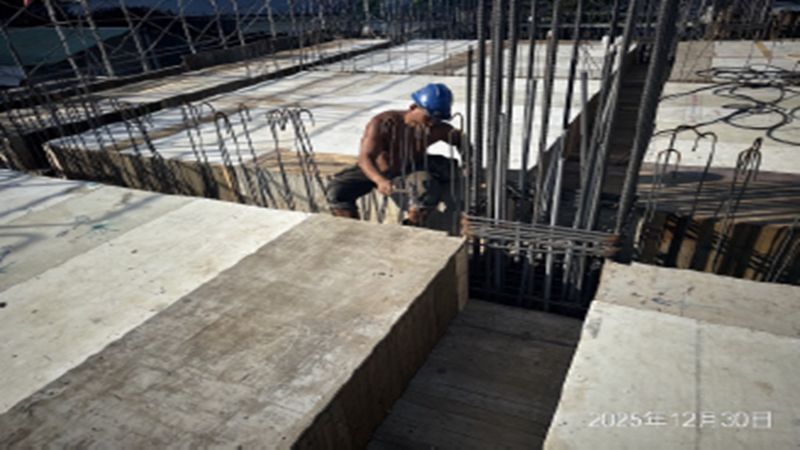

    執行情形:1.RF模板組立
    2.1FL外牆泥作打底粉刷

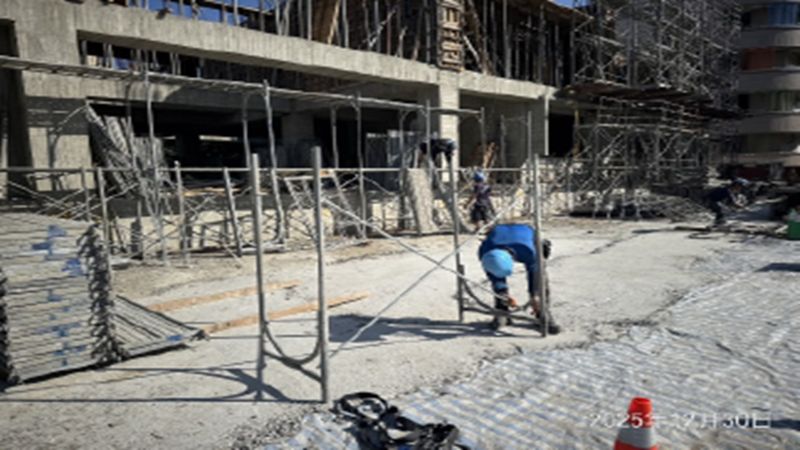

    3.陽台防水施作
    工程進度-預計進度:53.79
    工程進度-實際進度:55.45
    上版日期:114-02-20
